淺析復合土工膜防滲 施工技術在水利工程中的運用

時間: 2018-07-24 09:09:06    來源: 定西市水務投資(集團)有限公司

淺析復合土工膜防滲

施工技術水利工程中的運用

 根據工程設計技術指標要求選擇適合工程所需的復合土工膜;嚴格按鋪設工藝、焊接工藝進行施工,并認真做好鋪設后焊縫檢測工作。把握好這幾個環節的施工技術措施,是保證復合土工防滲施工質量的關鍵。

關鍵詞:復合土工    施工技術措施   技術指標

1、前言:水利工程中的梯形預制板明渠、水庫、堤壩、蓄水池等建筑物施工過程中采取的土工膜防滲技術措施。具有強度高、延伸性能好、變形模量大、耐酸性、抗腐蝕、耐老化、性能好等特點。

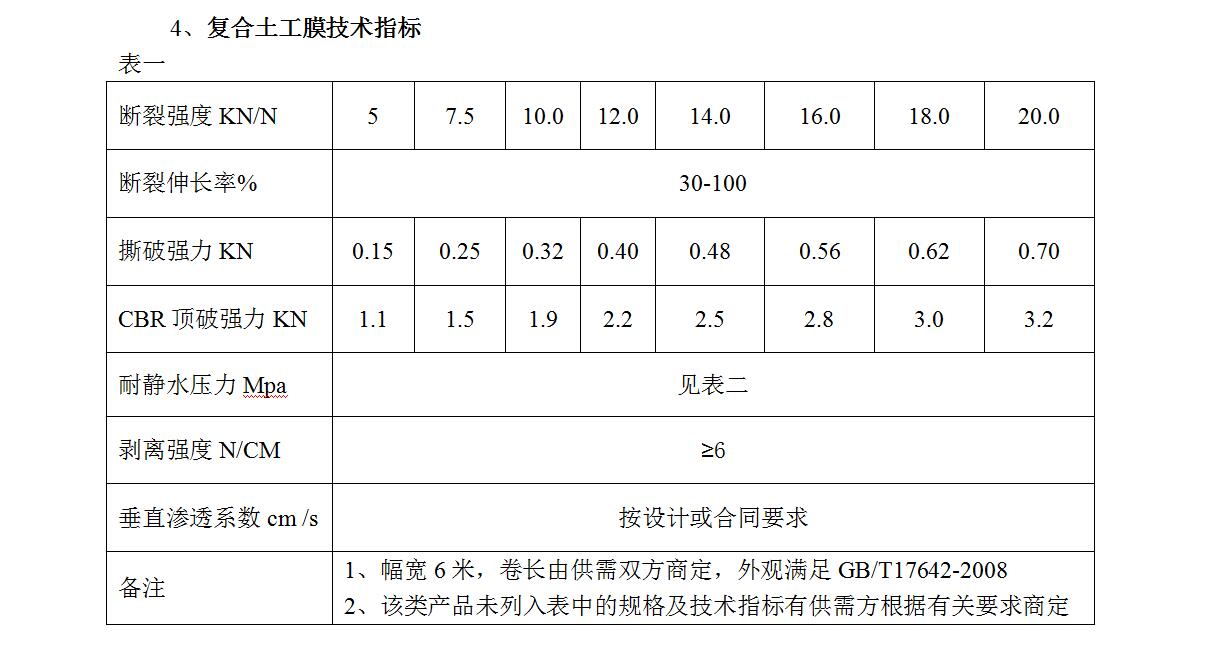

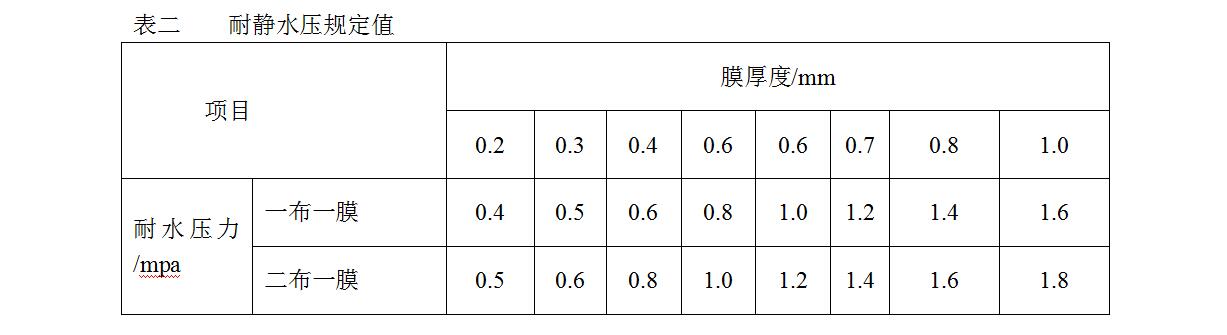

2、復合土工膜產品規格復合土工膜按結構分為一布一膜、二布一膜、二布二膜、多布多膜等,寬幅一般為4-6m,重量為2001500g/m2,基布一般為100-500g/m2,膜厚一般為0.2-1.0mm。

3、復合土工膜鋪設和焊接方法

鋪設方法:土工膜施工中,首先要用料輕較小的砂土或黏土找平基面,然后再鋪設土工膜。土工膜不要繃得太緊,兩端埋入土體部分呈波紋狀,最后在所鋪的土工膜上用細砂或粘土鋪一層2-10cm左右過度層。砌上20-30cm塊石(或砼預制塊)作防沖保護層,施工時,應盡力避免石塊直接砸在土工膜上,最好是邊鋪膜邊進行保護層的施工,復合上工膜與周邊結構物連接應采用膨脹螺栓和鋼板壓條錨固,連接部位要涂刷乳化瀝青(厚2mm)粘接,以防該處發生滲漏。注意事項:(1)使用須采用埋入式:覆蓋厚度不宜小于30cm。(2)整修防滲系統應有:墊層、防滲層,過波層、保護層組成。(3)土體要堅實,避免不均勻沉陷,裂紋,防滲范圍內的草皮、樹根要清除。與膜接觸面鋪設粒徑小的沙土或粘上作防護層。(4)鋪設時土工膜不要拉得太緊,兩端埋入土體部分成波紋狀較好,特別是與剛性材料錨固時,應留有一定的伸縮量。(5)施工時,應避免石塊,重物直接砸在土工膜上,最好邊施工,邊鋪設膜,邊雙蓋保護層。

    復合土工膜的接縫:復合土工膜的接縫處理是一個關鍵工序,直接影響防滲效果。一般的接縫方式有:一般接縫方式有:搭接:搭接寬度宜大于15cm;縫紉后加防水涂料處理;熱焊:宜于稍厚的無紡布基材,焊縫搭接寬度不小于10cm;粘接:用與土工膜配套供應的粘合劑在連接面上加壓即可,接縫長度要大于10cm。目前聚乙烯膜的連接施工大部分采用熱焊法,較其他施工方法更能保證連接質量,并便以檢測。

接縫注意事項:(1)復合土工膜的接縫處理是施工的關鍵程序,直接影響工程運行壽命,據質量檢測表明,采用熱焊方法比較理想,熱焊方法是PE土工腺相接的表面加熱處理,使之表面培熔化,然后通過壓力使之融合成一體。(2)土工膜最好是沿一定方向鋪設,土工膜兩邊均預留一定PE膜與PET不粘合層,鋪設時要調整好每個單元土工膜走向,以便于兩個單元土工膜的焊接。(3)土工膜鋪設后,要用砂袋或預制塊壓住,以防風動,邊緣接縫處不能有污物、水分、塵土、雜物等。(4)焊接前要調整好接縫處兩幅邊PE單膜,使之搭接一定的寬帶,且平整、無折皺。(5)焊接時,最好是具有一定經驗的技術人員焊接,焊接使用專用焊接機進行焊接,要調整好溫度和速度。

根據多年實踐證明,土工膜鋪設及焊接時必須具備以下條件:

(1)鋪設應在干燥和暖和天氣進行;

(2)施工時,應盡力避免石塊直接砸在土工膜上,最好是邊鋪膜邊進行保護層的施工;鋪設現場不得將火種帶入,不得抽煙,不得穿高跟鞋、釘鞋以及硬底鞋在膜上踩踏

(3)斷面變化處、轉彎處、坡面彎曲處要特別注意剪裁尺寸、焊接等。

(4)每天塑膜鋪設完成后,應設防護欄專人巡護,隨著塑膜鋪設應及時進行蓄水池邊坡預制砼磚的鋪設,避免天氣因素、人為因素、應力集中造成膜料損傷。

(5)PE膜采用雙道ZPR-210型或改進型自動爬行熱焊機進行。焊接時基層面應干燥,用干凈紗布或衛生紙擦拭焊縫搭接處,做到無水、無塵、無垢;平行對正,搭接合適。在爬行焊接過程中,操作人員要仔細觀察焊接雙縫質量,根據環境溫度的變化調整焊接溫度及行走速度,一般溫度控制在180℃-200℃,行走速度1-2m/分鐘。

5、焊縫檢測

PE膜焊接后,應及時對下列部位的焊接質量進行檢測:

 a、全部焊縫  b、焊縫結點   c、破損修補部位  d、漏焊和虛焊的補焊部位   e、前次檢驗未合格再次補焊部位

檢測方法:①外觀檢查:鋪設平順無隆起,無折皺,無假縫,焊接連接牢固。②焊縫質量檢查:焊縫為雙焊縫,中間留出空隙,以便充氣檢查。檢查的方法用氣針和壓力表相接,用自行車用打氣筒進行檢查,特別注意,氣針插入膜處不能漏氣,根據多年來在類似防滲項目的施工經驗,用已嚼過的木糖醇堵塞是最好也是最適用的。當充氣壓力達到0.15-0.2Mpa時停止充氣,保持該壓力1-5min,壓力無明顯下降時為即合格,否則說明有漏氣之處。用肥皂水涂在焊縫上,產生氣泡的地方要補焊(小范圍、局部可用熱焊機;大于10cm,寬度大于5cm者用優質膠與同膜材粘接),直到不漏氣為止。檢測完畢應對檢測時所做的充氣打壓穿孔,全部用擠壓焊接法補堵。檢測過程及結果應詳細記錄并明確結果。最后砌上砼預制塊防沖保護層。復合土工膜與周邊結構物連接應采用膨脹螺栓和鋼板壓條錨固,連接部位要涂刷乳化瀝青(厚2mm)粘接,以防該處發生滲漏。
